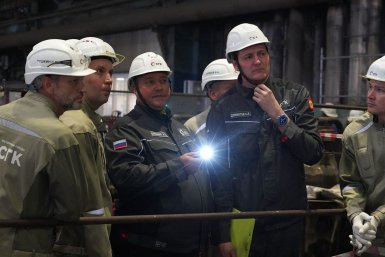

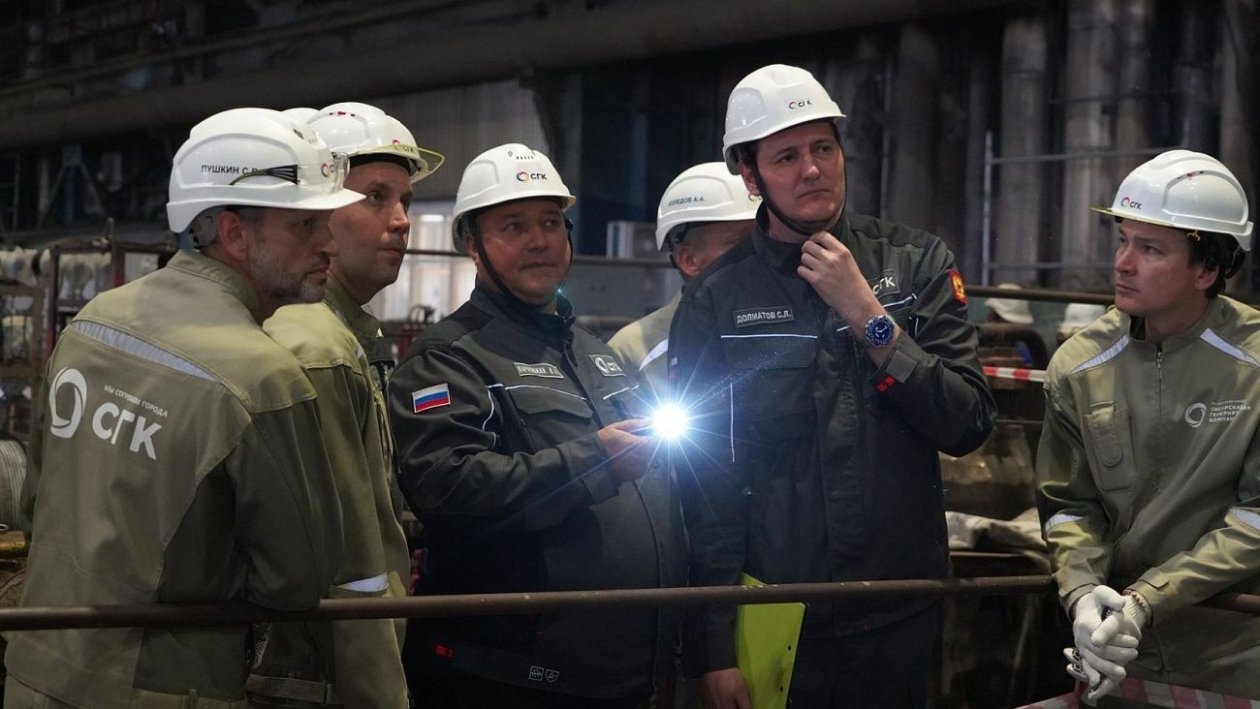

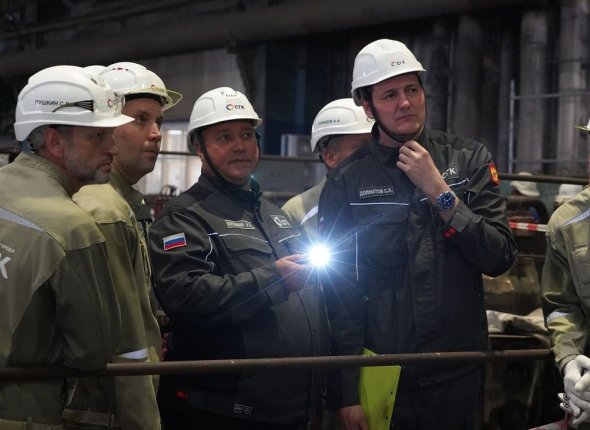

Председатель Совета директоров СГК Юрий Малявкин провел в Лучегорске координационный штаб по реализации федеральной программы КОММод на Приморской ГРЭС. В рабочем совещании также приняли участие директор по реализации крупных инвестиционных проектов СГК Сергей Пушкин, директор Приморской ГРЭС Андрей Алексеенко, советник генерального директора АО "СибЭР" Андрей Коледов, генеральный директор АО "Кузбассэнерго" Виктор Лариошкин. В рамках рабочей поездки участники штаба оценили ход модернизации энергоблока №7 мощностью 210 МВт, сообщает пресс-служба СГК.
Комплексная модернизация блока находится в активной фазе, благодаря профессионализму сотрудников СибЭМ уже выполнен значительный объём строительно-монтажных работ. На площадке строительства новой системы фильтрации дымовых газов работы продвигаются опережающими темпами: возведены современные электрофильтры, монтируются новые газоходы и дымососы.

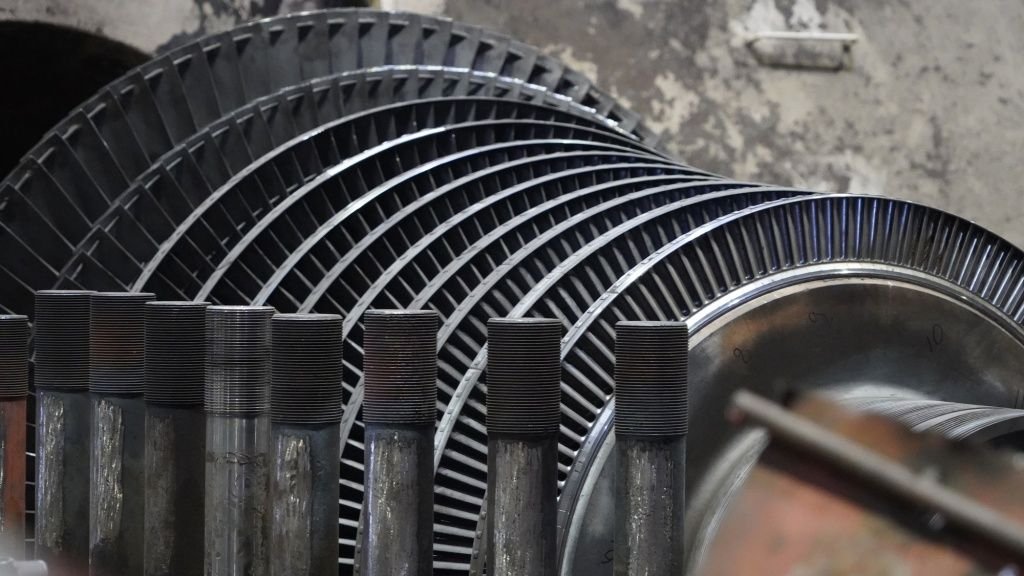

На Приморской ГРЭС прошел координационный штаб по модернизации энергоблока №7. Фото: Пресс-служба СГК
На котлоагрегате №7 в общей сложности предстоит заменить около 1 800 тонн поверхностей нагрева, из них смонтировано уже более 80%. В турбинном отделении на фундамент установлен новый статор генератора, параллельно идут работы по замене системы возбуждения, выключателя и токопроводов. Роторы высокого и среднего давления уже прошли капитальный заводской ремонт и находятся на монтажной площадке, а ротор низкого давления меняется на новый.

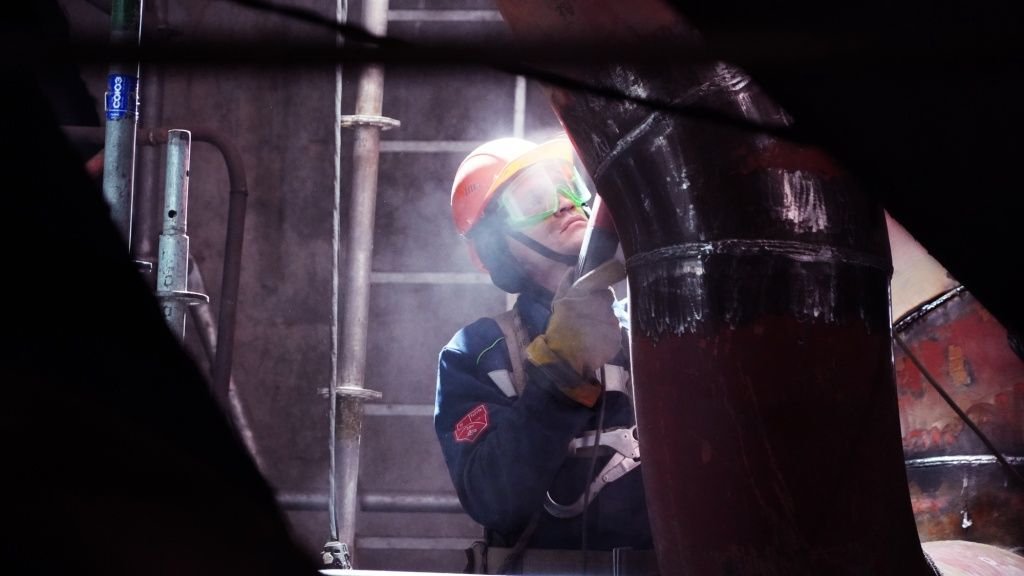

На Приморской ГРЭС прошел координационный штаб по модернизации энергоблока №7. Фото: Пресс-служба СГК
На заседании координационного штаба участники обсудили состояние работ на ключевых участках реконструкции, синхронизацию основных направлений проекта и соблюдение сроков реализации. Отдельное внимание уделили обновлению внешнего облика станции, в рамках модернизации Приморской ГРЭС реконструируются также фасады и кровля зданий.

На Приморской ГРЭС прошел координационный штаб по модернизации энергоблока №7. Фото: Пресс-служба СГК
Юрий Малявкин, председатель Совета директоров СГК:
"Модернизация Приморской ГРЭС — масштабный проект в рамках федеральной программы. На станции последовательно модернизируются все девять энергоблоков, шесть из них уже обновлены. При этом модернизация не ограничивается техническим перевооружением. Станция меняет свой внешний облик. Современный вид ГРЭС — важная часть преобразований предприятия, значимых для Лучегорска и всего Приморского края. Для нас модернизация наших станций — не только техническая задача, но и вопрос социальной ответственности".
Модернизация энергоблока №7 — продолжение программы обновления Приморской ГРЭС. Работы на объекте ведутся с начала марта текущего года. Полный цикл реконструкции энергоблока занимает около года. В начале 2027 года энергетики планируют приступить к его комплексным испытаниям. После завершения модернизации всей станции в 2028 году, она должна выйти на номинальную электрическую мощность 1467 МВт. Приморская ГРЭС является ключевым объектом генерации Дальнего Востока и покрывает до половины потребностей Приморского края в электроэнергии.
